10月31日,位于恩施市屯堡乡马者村的湖北姚家平水利枢纽工程建设现场,机器轰鸣、车流穿梭。随着最后一方石料精准抛投至龙口,工程圆满完成大江截流节点目标,全面转入大坝主体施工阶段,恩施城区防洪屏障建设迈出历史性一步。

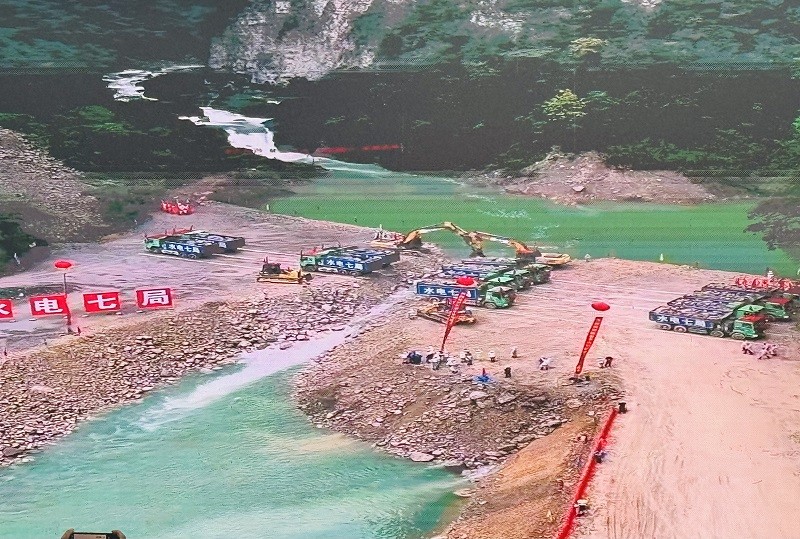

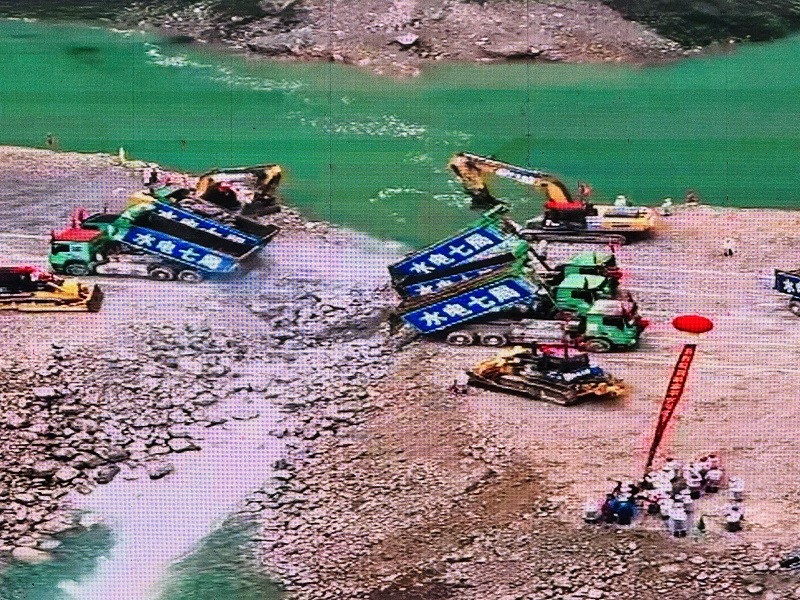

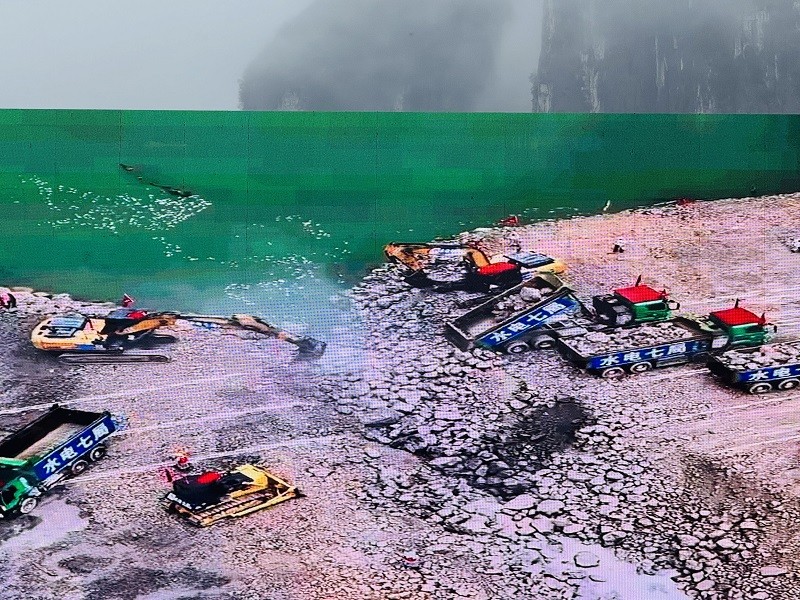

上午10时28分,截流作业正式启动。截流戗堤之上,满载块石的自卸卡车排成梯队,交替驶向龙口前沿。车斗起落间,巨石接连砸入江中,激起白色浪涛,撞击声回荡在青山峡谷间。

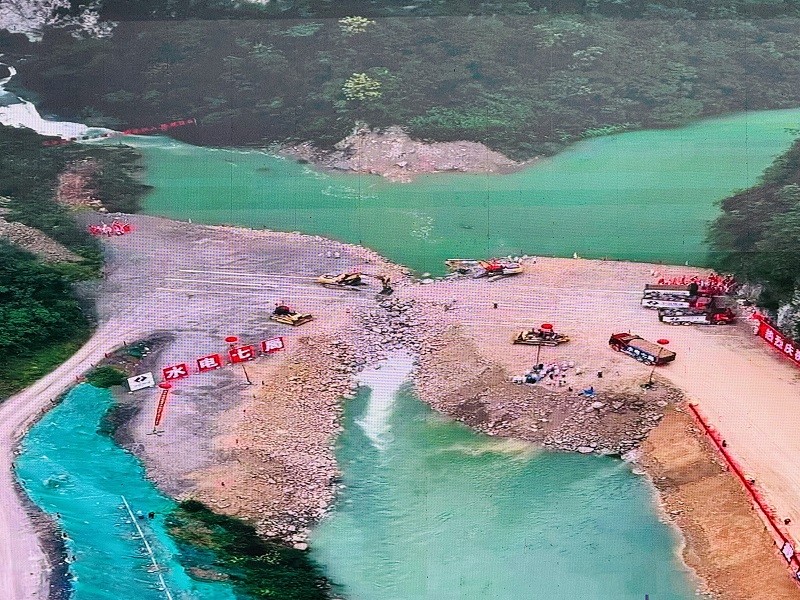

10时38分,龙口成功合龙,江水顺利改道,按照设计路径改由导流洞宣泄而下。现场建设者挥舞安全帽与旗帜欢呼,掌声与欢呼声穿透山谷。

“10分钟完成截流,看似短暂,背后却是3年磨一剑的精心准备。”湖北姚家平水利枢纽工程EPC总承包项目部(水电七局)施工负责人王强介绍,为确保截流一次成功,建设团队提前开展了多轮水文监测与水力模型试验,精准测算截流流量、龙口宽度与抛投强度。针对清江山区河流水位涨落快、峡谷地形施工空间受限的特点,团队精心优化了施工方案,实现了合龙过程的精准可控。
作为国务院部署实施的150项重大水利工程之一,姚家平水利枢纽工程是清江上游关键控制性枢纽,也是湖北省唯一入选全国首批12个智能大坝的试点。工程以防洪、发电为主,兼顾生态涵养与区域发展,概算总投资65.94 亿元。大坝主体采用175米高碾压混凝土双曲拱坝设计,为目前世界已建、在建同类型坝高之最,水库总库容3.22亿立方米,防洪库容1.1亿立方米,总装机容量18.4万千瓦,年平均发电量可达5.13亿千瓦时。

工程建成后,将与下游大龙潭水库及城区堤防联合调度,把恩施城区清江干流段防洪标准由不到20年一遇提升至50年一遇,从根本上解决清江上游洪水对州城的威胁,显著提升流域防洪减灾能力与城市安全韧性。
自开工建设以来,1200多名建设者扎根深山峡谷,克服地质条件复杂、施工作业面受限、汛期影响等多重挑战,接连攻克导流洞贯通、高边坡开挖、长距离交通洞施工等多项难题,稳步落实各阶段建设目标。此次大江截流的顺利实现,标志着工程建设取得阶段性重大胜利,为后续大坝主体高质量施工奠定了坚实基础。

因工程需要,涉及搬迁对象2018人。截流现场,恩施市屯堡乡马者村村民蔡贻清站在太阳湾观测点,远远看着成功合龙,激动地说:“工程建好了,恩施城区防洪更安全,我们搬迁也值得!”
这座被誉为恩施“三峡工程”的重大水利工程,正一步步从蓝图变为现实,未来将持续守护清江安澜,造福恩施人民。(文/何雨洋 朱海剑 图/邵贞溪)
