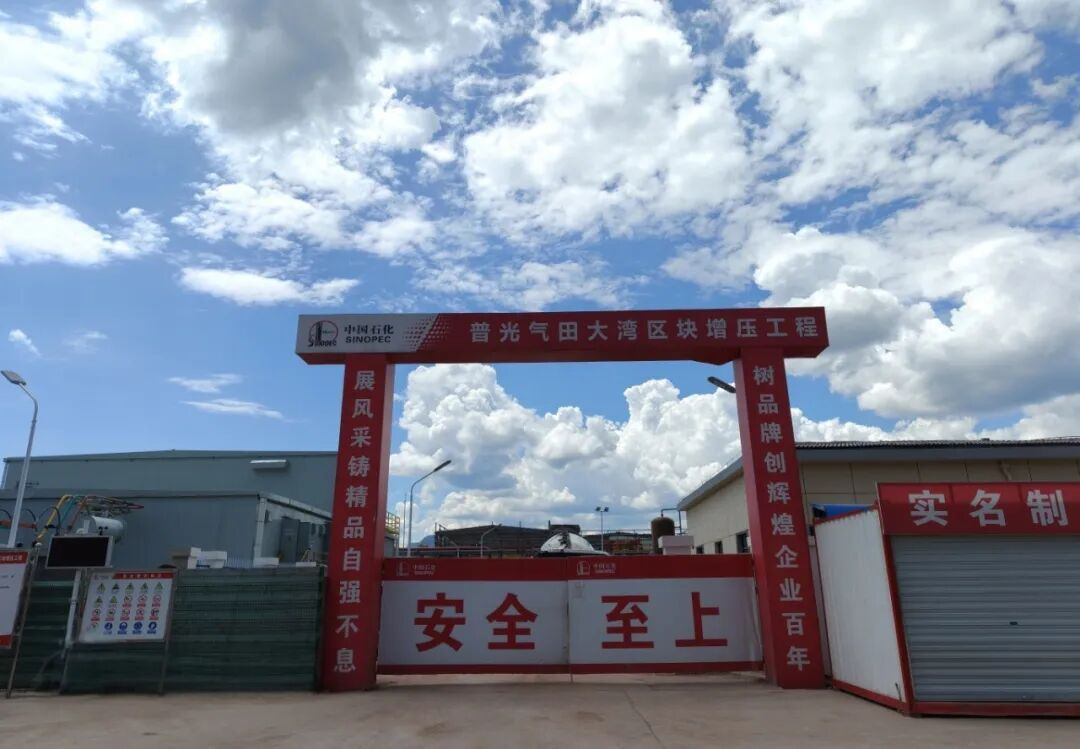

普光气田大湾区块湿气增压电力配套工程建成投运!

普光气田大湾区块湿气增压电力配套工程建成投运!

人民法治网四川讯 8月25日,随着35千伏普增三号变电站及输电线路全线送电成功,普光气田大湾区块湿气增压电力配套工程顺利建成投运。

该工程是保障气田稳产、推动高质量发展的关键基础设施项目,建设内容包括新建1座35千伏变电站、2条同塔双回35千伏输电线路、铁塔41基、1套撬装供电设备及3项配套改造。该工程投运后为大湾区块湿气增压工程提供可靠电力支撑,对提高气田采收率、增加天然气产量具有重要意义。

该工程面临施工难度大、协调难度大、监管难度大“三大难关”。面对线路长、海拔高、运输难,需多次跨越河流、高速公路及地方电力线路,以及多部门审批、高速临时封闭、在运线路停电配合等复杂情况,普光分公司生产服务中心多措并举,严控安全、质量、进度,确保该工程一次性投运成功。

在组织运行上,坚持系统谋划,成立主要领导任组长的攻坚组,明确职责分工,实行领导全程带班。科学统筹资源,制订分区分段施工计划,强化内外协调,专班推进跨河、跨高速、钻越电力线路等审批事项,妥善处理工农关系,营造良好施工环境。

在安全质量上,针对“7+1”特殊作业风险,严格执行作业许可和风险分级管控,实现全周期安全生产“零事故”。将合规管理贯穿全过程,严把各环节质量验收,针对预制舱临边、高处作业等风险组织专项攻关,30余车大物件吊装、电缆敷设等实行专人负责、逐项验收。同时,编制雨季和山地专项应急预案,开展演练提升应急能力。

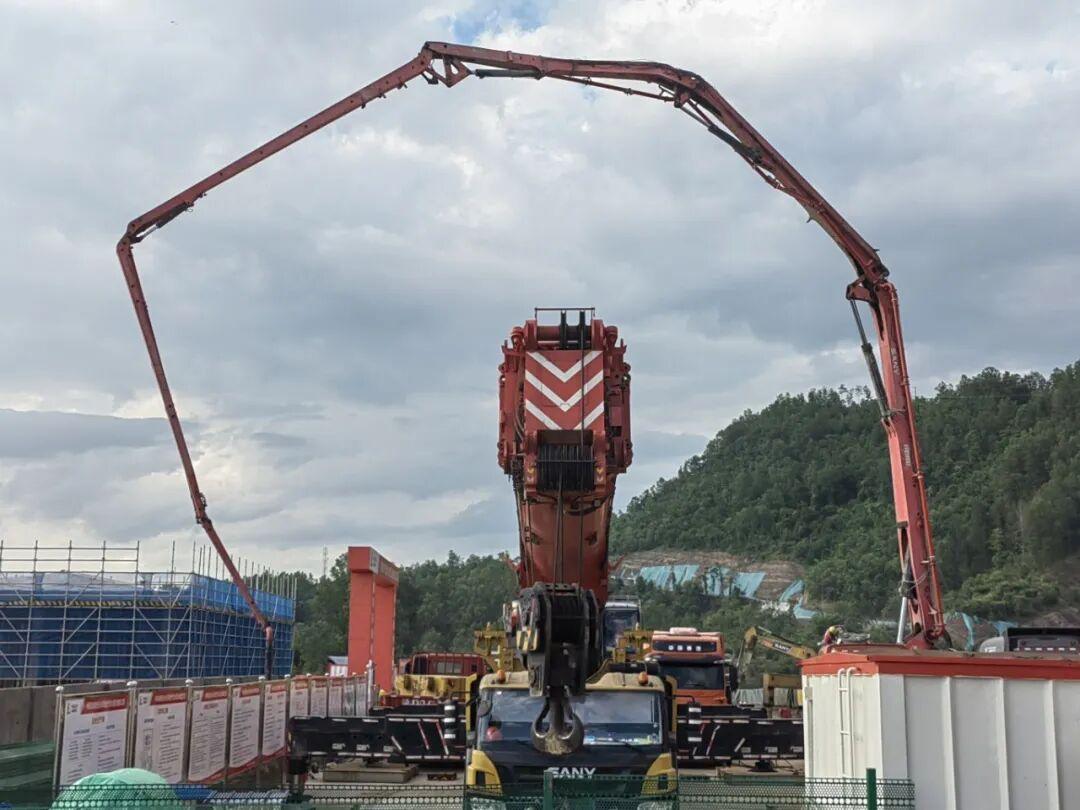

在攻坚克难上,针对山区大型机械无法进入的实际,陡峭区段合理采用牲畜驮运和无人机投放解决物资运输难题,张力放线引入无人机技术,41基铁塔采用内悬浮外拉线抱杆分解组塔工艺,57天完成全部组立。施工期间正值雨季,通过科学编排计划、清单化管理关键环节,同塔双回高压电力线路架设35天全线贯通,按期完成建设任务。

该工程的投运为气田稳产上产提供了可靠电力保障。站在新的起点,该中心将乘势而上,以更严标准筑牢运维根基,以实干实绩深耕“二次创业”,以铁军担当守护电网脉搏,为气田打赢“六大攻坚战”提供硬核的电力支撑。

(来源:中国石油化工股份有限公司中原油田普光分公司)
